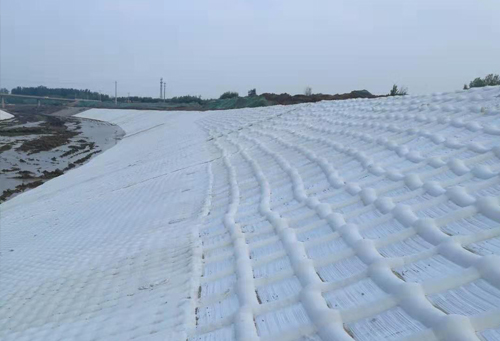

模袋混凝土凭借施工便捷、整体性强、抗冲刷等优势,广泛应用于水利护坡、堤防加固等工程,但施工中易出现模袋破损、充填堵塞、鼓包胀破、充填不饱满、混凝土离析、接缝不密等问题,直接影响工程质量,需针对性防控与处理。
一、模袋布破损
原因:坡面杂物、碎石划伤;施工车辆碾压;充灌压力过高;模袋质量不达标。
解决方法:施工前彻底清理坡面尖锐杂物,铺设土工布垫层;严禁车辆碾压模袋区域,设置警示标识;控制充灌压力(坡面 0.3-0.5MPa、陡坡 0.5-0.7MPa);破损面积<0.1㎡用专用胶带或同材质模袋修补,>0.1㎡更换单元模袋;进场严格检验模袋抗拉、抗渗性能。
二、充填堵塞
原因:混凝土骨料粒径过大(超模袋孔径 1/2)、坍落度偏小(<140mm)、离析;泵送停顿过长;管道弯折过多。
解决方法:严控骨料粒径≤15mm,优化配合比,坍落度控制 160±20mm;泵送连续作业,停顿超 30 分钟冲洗泵管;堵塞后立即停泵,滚动圆木疏导混凝土,严重时在未充盈处增设灌口补灌。
三、鼓包与胀破
原因:模袋攀筋、联结带松脱断裂;充灌压力不均、局部加压过猛;混凝土骨料集中堵塞。
解决方法:铺设前检查模袋结构,不合格品禁用;充灌专人监控压力,匀速泵送,辅以人工踩踏助流;初凝前割除鼓包松散混凝土,特种钢针缝合模袋;胀破处裁剪破损部分,缝补新模袋后补灌。
四、充填不饱满
原因:充灌速度过快、排气不畅;模袋褶皱、铺设过紧无收缩余量;混凝土流动性差。
解决方法:模袋预留 6% 纵向收缩余量,铺设平整无褶皱;充灌自下而上进行,及时排除袋内空气;充盈不足时打开灌口补灌,死角处另开灌口,灌后封堵防回流。
五、混凝土离析
原因:配合比不当、砂率偏低;输送距离过长、落差大;泵送压力骤变。
解决方法:优化配合比,提高砂率与和易性,掺适量粉煤灰;缩短输送距离,减少管道弯折;充灌时轻振捣,避免骨料沉降。
六、接缝不密、渗漏
原因:搭接宽度不足、缝合不牢;坡面不平导致搭接错位。
解决方法:相邻模袋搭接≥30cm,手提缝纫机密缝;接缝底部铺土工滤层,搭接≥50cm;充灌前检查接缝,错位处及时调整。
七、养护不到位、强度不足
原因:养护时间短、保湿不足;高温暴晒、低温受冻。
解决方法:充灌后覆盖土工布保湿养护≥7 天,重要工程 14 天;高温时洒水降温,低温时采取保温措施。
施工中需强化全过程管控,从基面处理、材料检验、工艺操作到养护验收全流程把控,提前预判问题,及时精准处理,保障模袋混凝土工程质量达标。
